Przyglądamy się miejskim inwestycjom drogowym. Aktualnie na terenie Żyrardowa roboty drogowe trwają w ulicach Kościuszki, Lniarskiej, Bielnikowej, Chocimskiej, Kanałowej i Witosa. Sprawdźmy, jak wygląda postęp prac.

Ulica Kościuszki

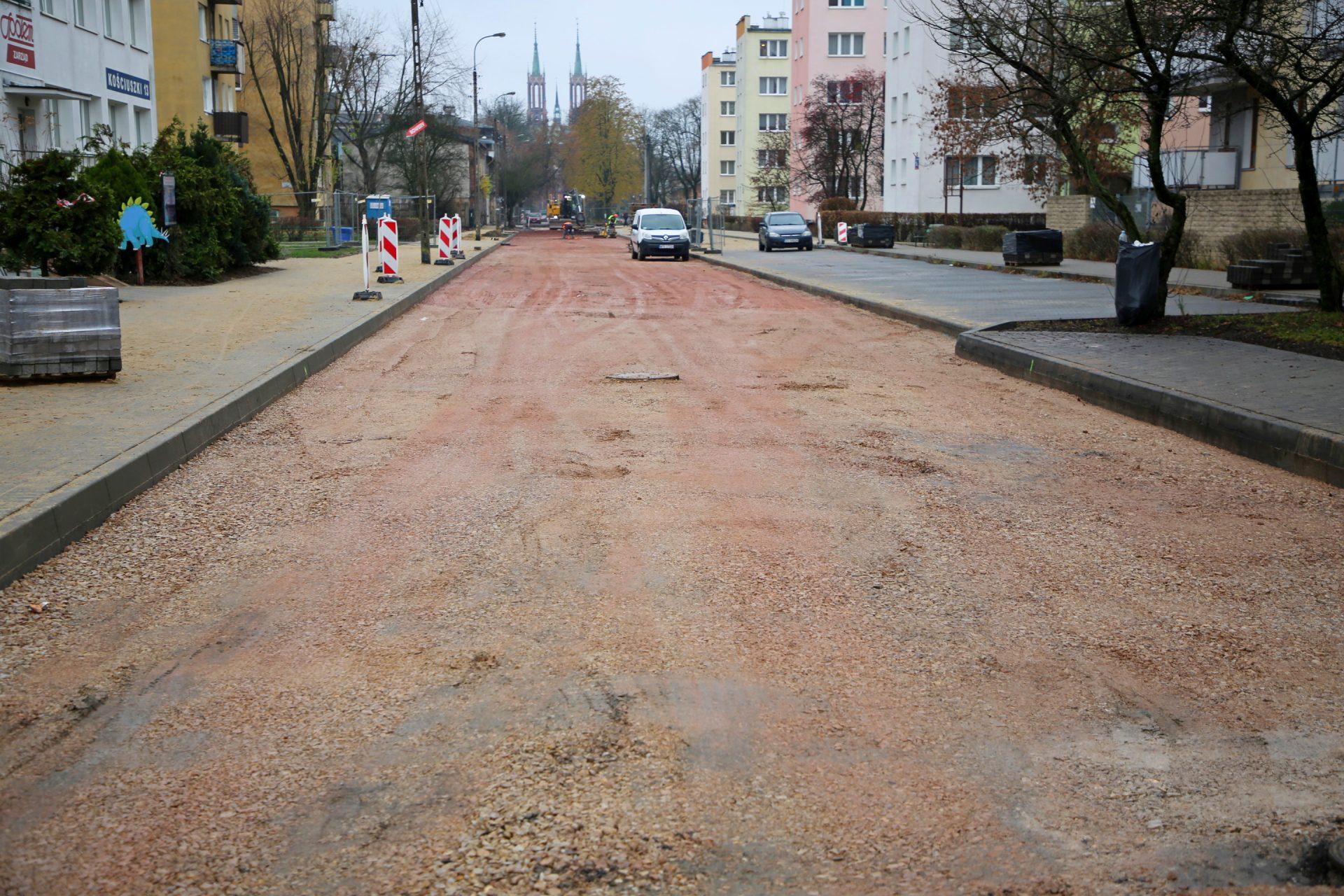

W ul. Kościuszki trwa remont odcinka od ul. Ossowskiego do ul. Środkowej.  Zakończono już remont kanalizacji deszczowej, wybudowano chodniki i miejsca postojowe. W ubiegłym tygodniu rozpoczął się kluczowy etap remontu, polegający na wymianie nawierzchni jezdni na całej długości remontowanego odcinka.

W związku z tym, ulica Kościuszki, na odcinku od skrzyżowania z ul. Ossowskiego do skrzyżowania z ul. Środkową, jest całkowicie zamknięta dla ruchu kołowego oraz parkowania. Udrożnienie ruchu nastąpi w drugiej połowie grudnia br.

Remont ul. Kościuszki jest współfinansowany ze środków Województwa Mazowieckiego.

Ulica Lniarska

Trwają roboty budowlane związane z przebudową ulicy Lniarskiej. Wykonawca

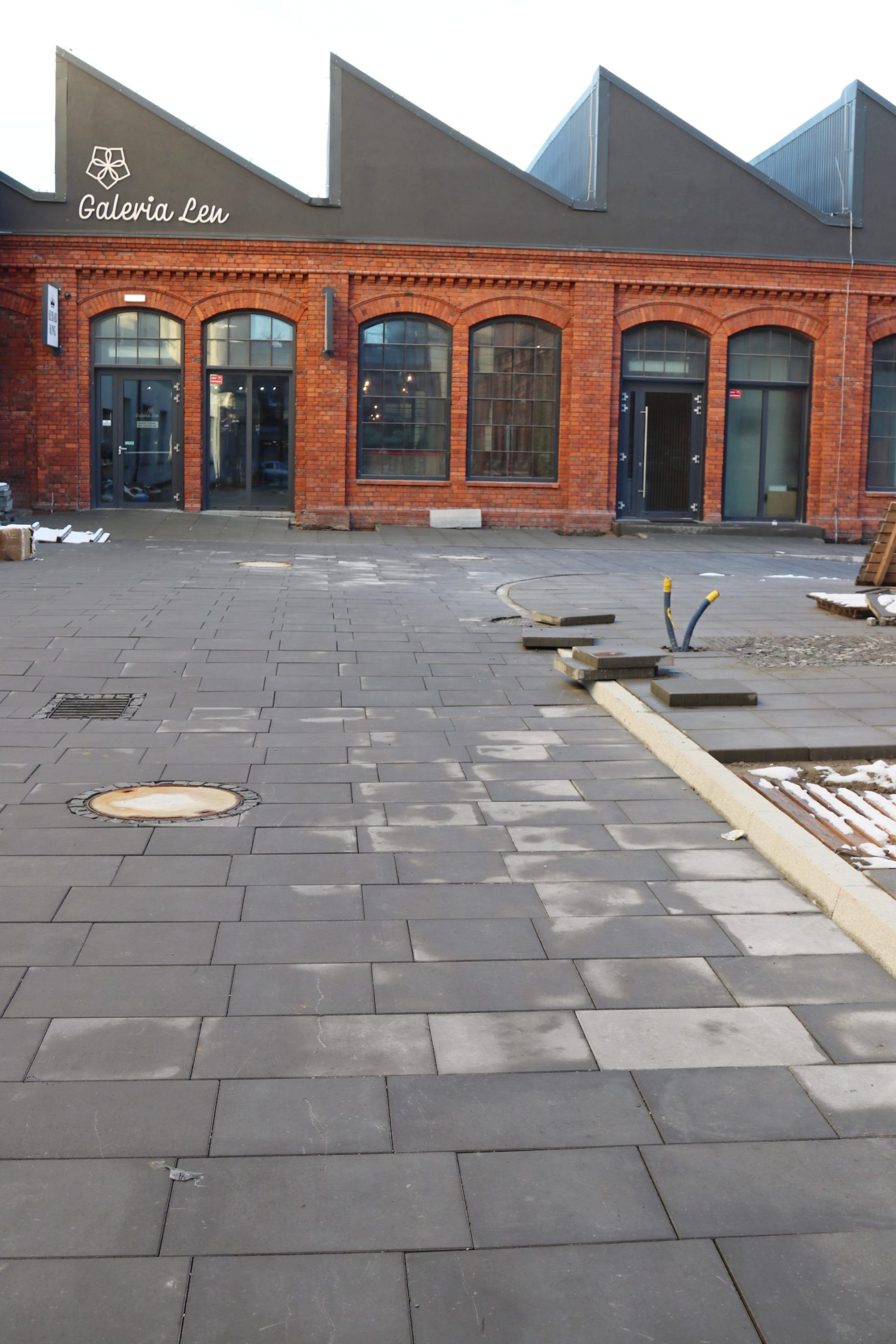

zakończył budowę kanalizacji deszczowej oraz ułożył kable pod oświetlenie uliczne. Aktualnie układane są krawężniki oraz wykonywana jest nawierzchnia jezdni, zjazdów i chodników z płyt betonowych. Po zakończeniu robót drogowych zostaną ustawione latarnie oświetleniowe, następnie będą wykonane elementy małej architektury i zieleni, a na koniec zostanie wdrożona w postaci oznakowania stała organizacja ruchu drogowego. Inwestycja powinna zostać zrealizowana do końca 2024 roku.

Inwestycja jest współfinansowana ze środków Województwa Mazowieckiego.

Ulica Witosa

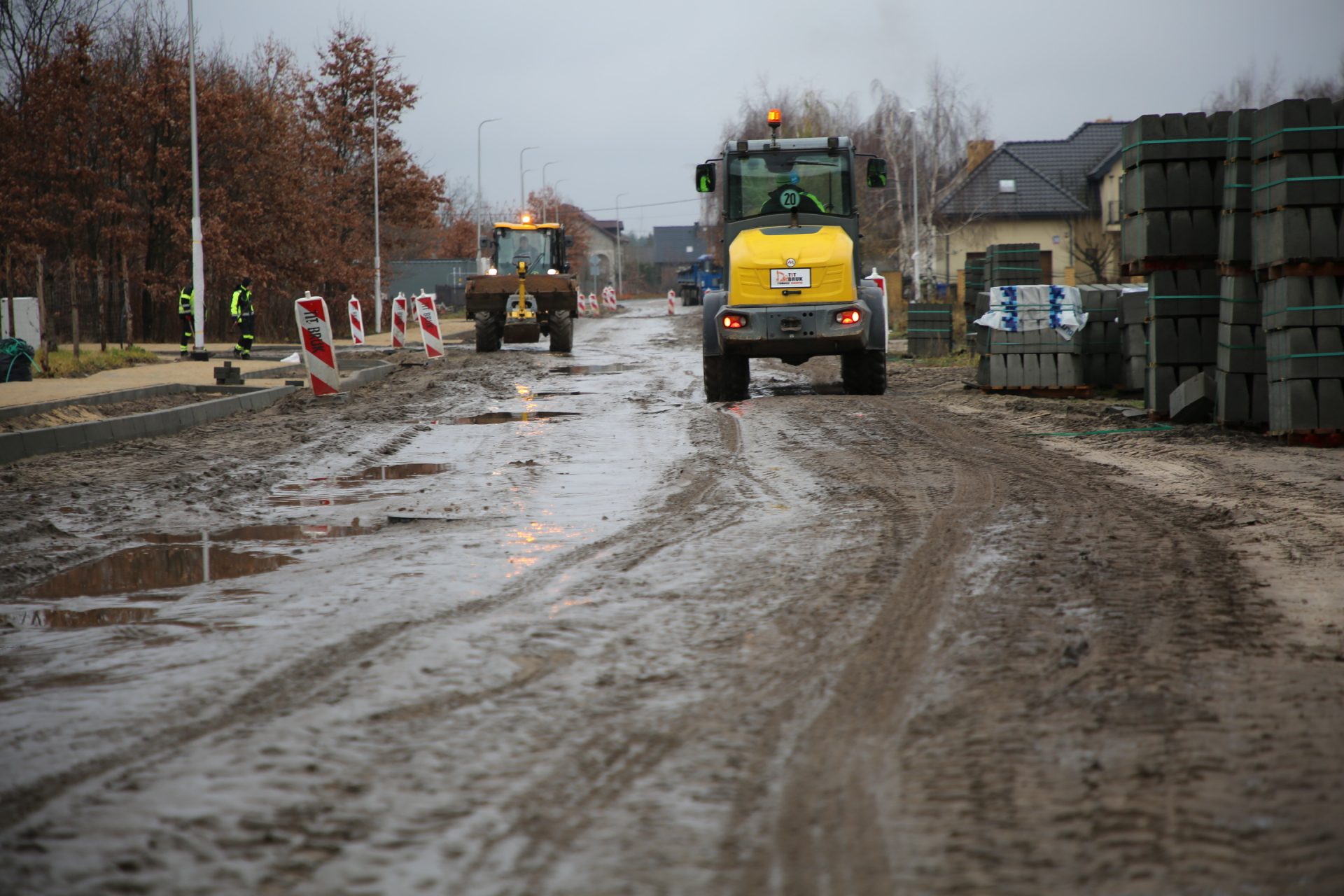

Niedawno rozpoczął się drugi etap budowy ul. W. Witosa, który dotyczy odcinka od ul. Marcowej do ul. Północnej. Aktualnie trwa budowa chodnika, krawężników i zjazdów do posesji. Zakres prac obejmie ponadto wykonanie jezdni bitumicznej, poboczy, a także zagospodarowanie zielenią terenów wzdłuż ulicy, budowę kanału technologicznego, przebudowę istniejącego i budowę nowego oświetlenia ulicznego oraz wykonanie dwóch wyniesionych skrzyżowań w ul. Dolnej i ul. Chłodnej.

Miasto pozyskało na tę inwestycję dofinansowanie z Rządowego Funduszu Rozwoju Dróg.

Ulica Bielnikowa

W ul. Bielnikowej trwa budowa ciągu pieszo-jezdnego, zjazdów do posesji,  zieleńców, przykanalików i wpustów kanalizacji deszczowej.

Na tę chwilę wykonano wymianę gruntu i warstwy podbudowy na ok. 210 m (całość ok. 289 m) ciągu pieszo-jezdnego, wszystkie przykanaliki (połączenia wpustów) i wpusty kanalizacji deszczowej oraz ok. 210 m linii kablowej do oświetlenia ulicznego.

Ostatnim etapem prac będzie budowa oświetlenia ulicznego oraz wykonanie oznakowania poziomego i pionowego.

Zadanie  dofinansowane z Rządowego Funduszu Polski Ład: Programu Inwestycji Strategicznych.

Ulica Chocimska

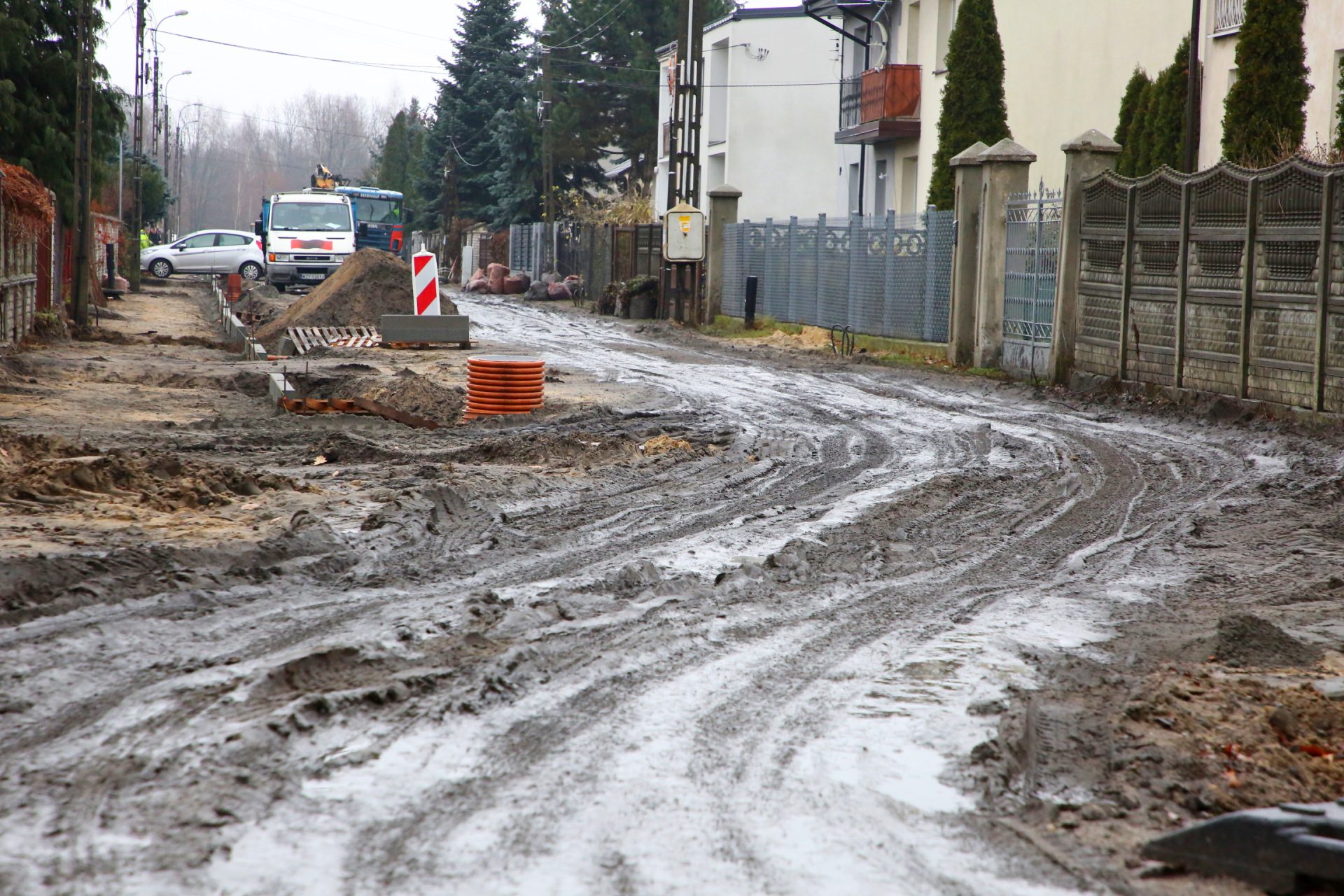

Trwają roboty budowlane związane z budową ulicy Chocimskiej na odcinku od ul. Dąbrowskiego do wysokości działki nr 6648/17. Wykonawca wybudował kanalizację deszczową oraz rozpoczął prace polegające na wykonaniu jednostronnego chodnika. W kolejnym etapie powstaną zjazdy do posesji, nawierzchnia jezdni oraz uzupełnione zostanie oświetlenie uliczne. Po zakończeniu robót drogowych zostanie wdrożona stała organizacja ruchu drogowego. Inwestycja powinna zostać zrealizowana do końca 2024 roku.

Ulica Kanałowa

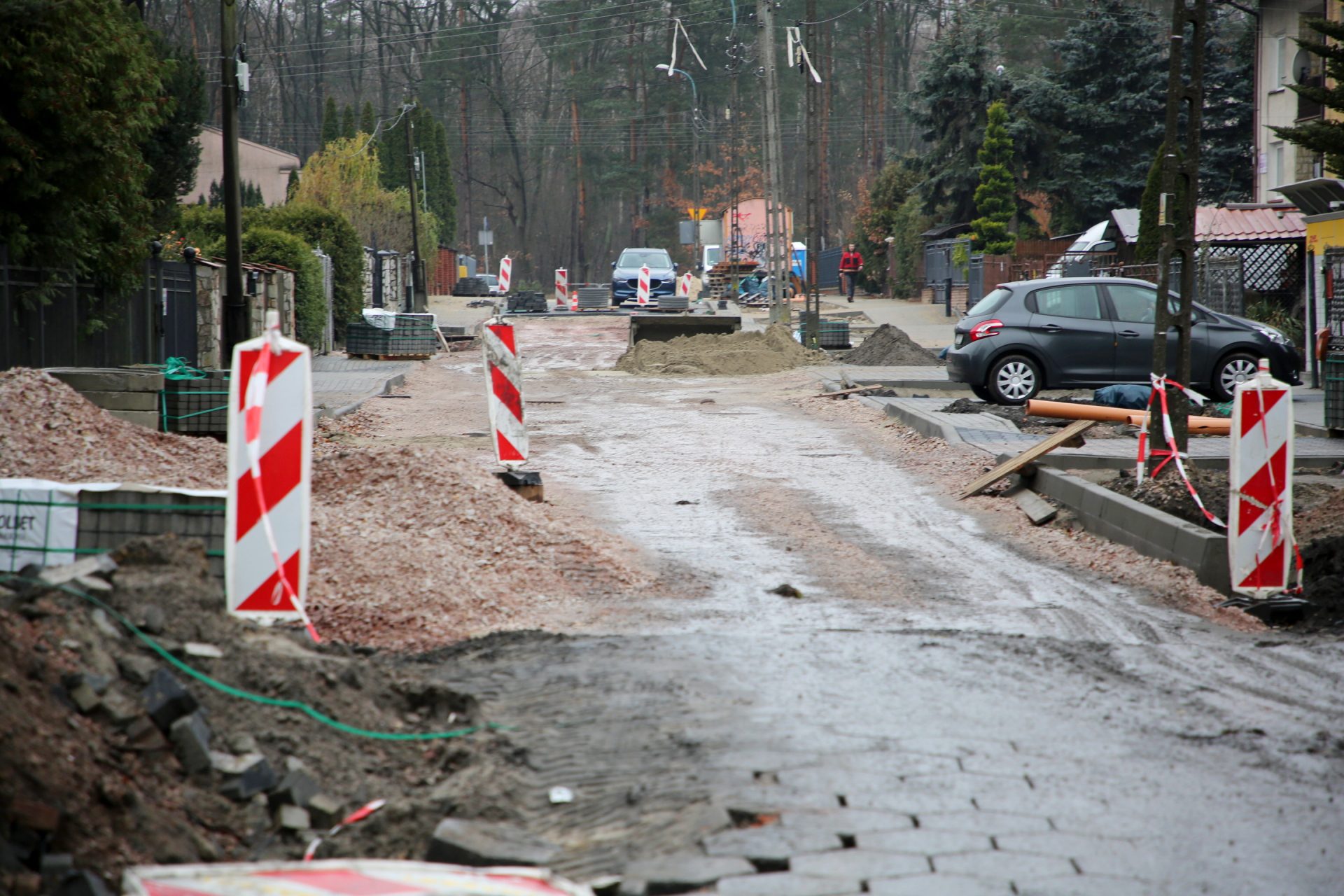

W ulicy Kanałowej, na odcinku od ul. P. Skargi do ul. Bema, Wykonawca wybudował kanalizację deszczową oraz wykonał większą część zjazdów i chodników po obu stronach drogi. Aktualnie trwają prace związane z wykonaniem nawierzchni jezdni z kostki brukowej. Po zakończeniu robót drogowych zostanie wdrożona w postaci oznakowania stała organizacja ruchu drogowego. Inwestycja powinna zostać zrealizowana do końca 2024 roku.
